湘南 マルシン空調 ダイキン(DAIKIN)天井埋め込み式ルームエアコン 8台 入れ替え 工事

Pocket

アルバイト、正社員どちらも大歓迎です!

アルバイトと正社員の入社お待ちしております!

アルバイト用ページ↓

アルバイト募集

正社員用ページ↓

求人情報 夢叶えてる・伸びてる会社

今回は天井埋め込み式ルームエアコンの8台入れ替え工事です。最初はエアコンのフロンガスを回収します。回収が終わり次第、埋め込み式のルームエアコンを撤去していきます。ルームエアコンの撤去あとは室外機6台を撤去します。

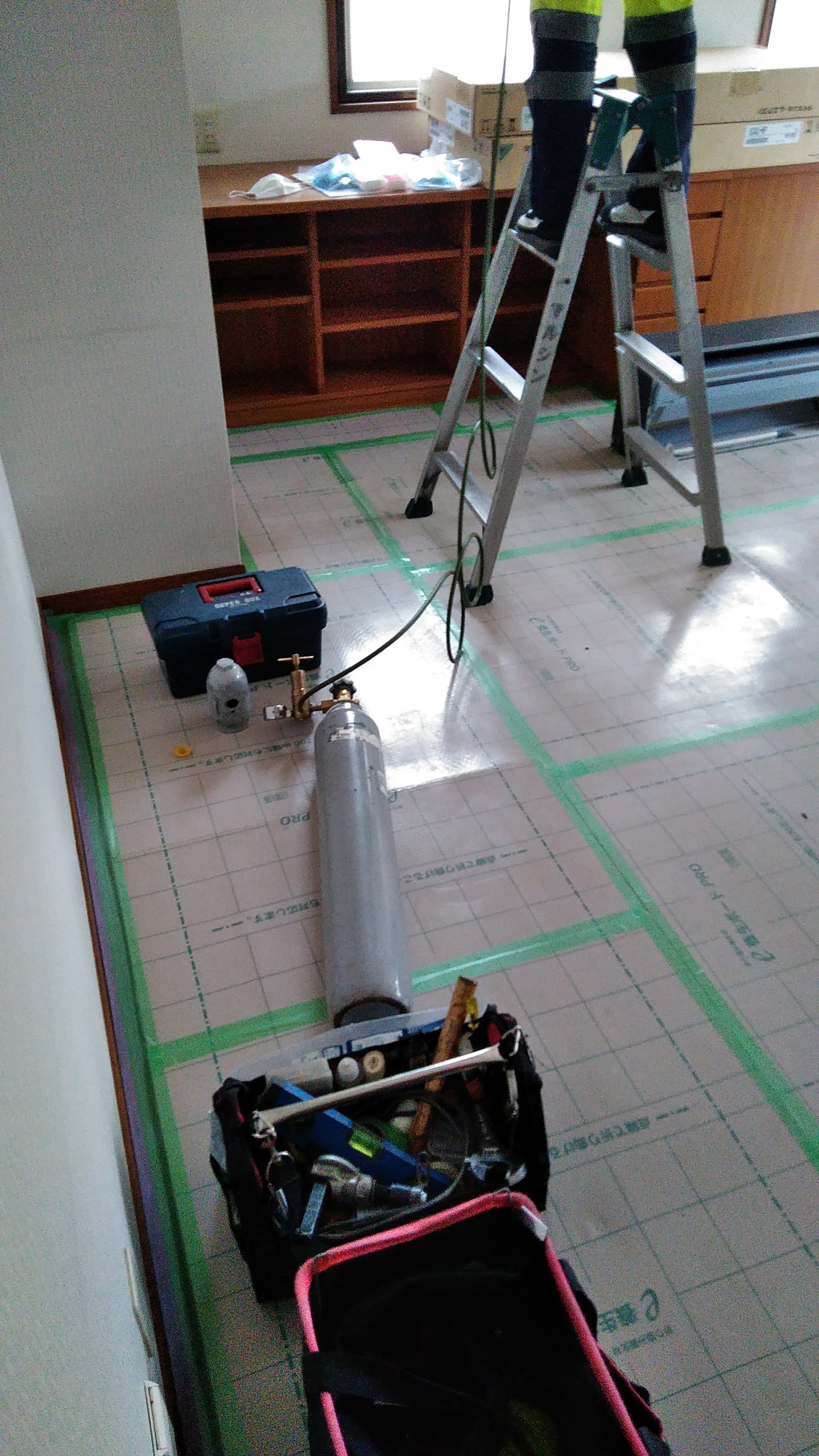

最初に室外機からエアコン内へ循環しているフロンガスを回収します。始めに2階の部屋の埋め込み式ルームエアコン3台から行います。

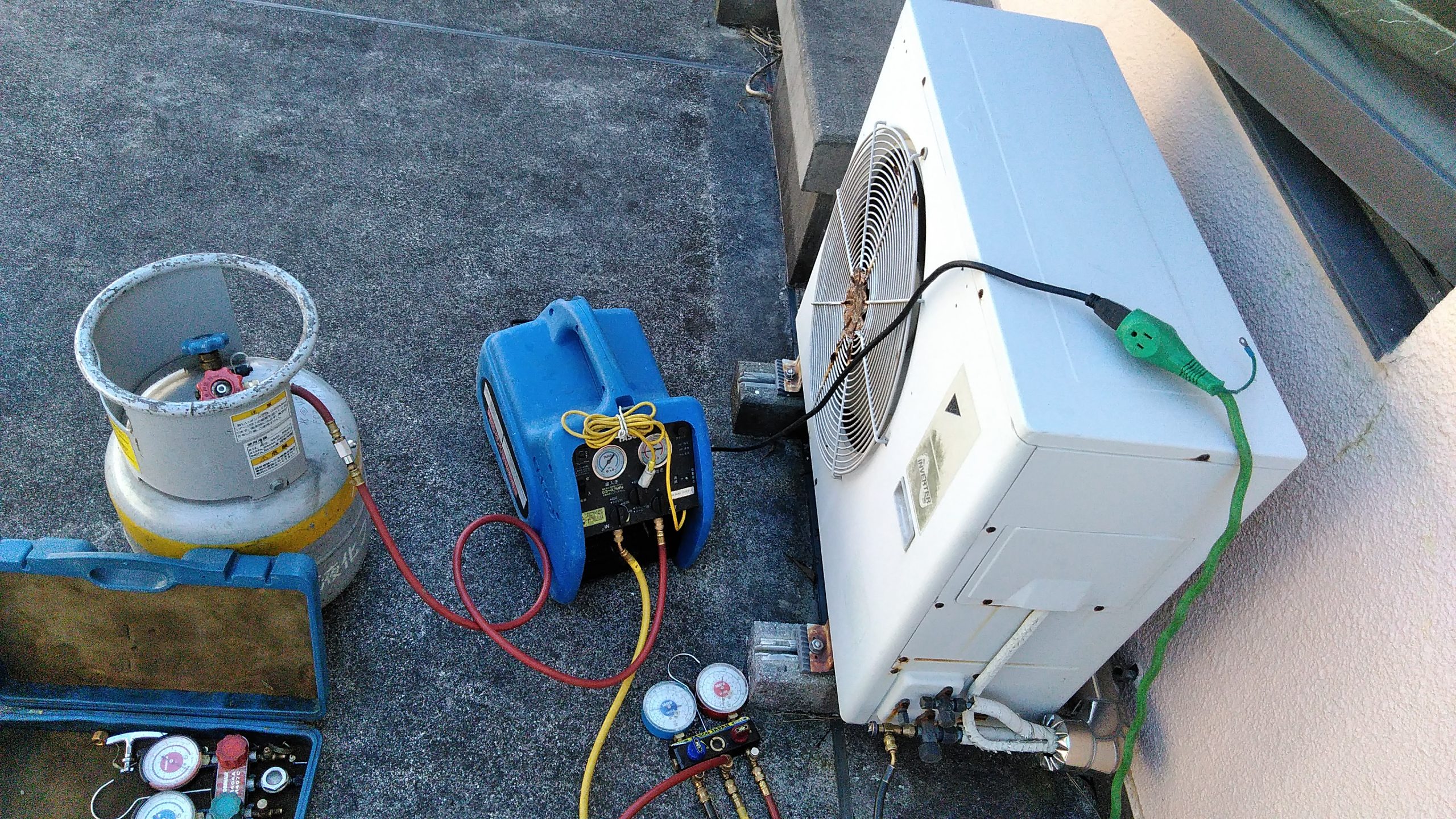

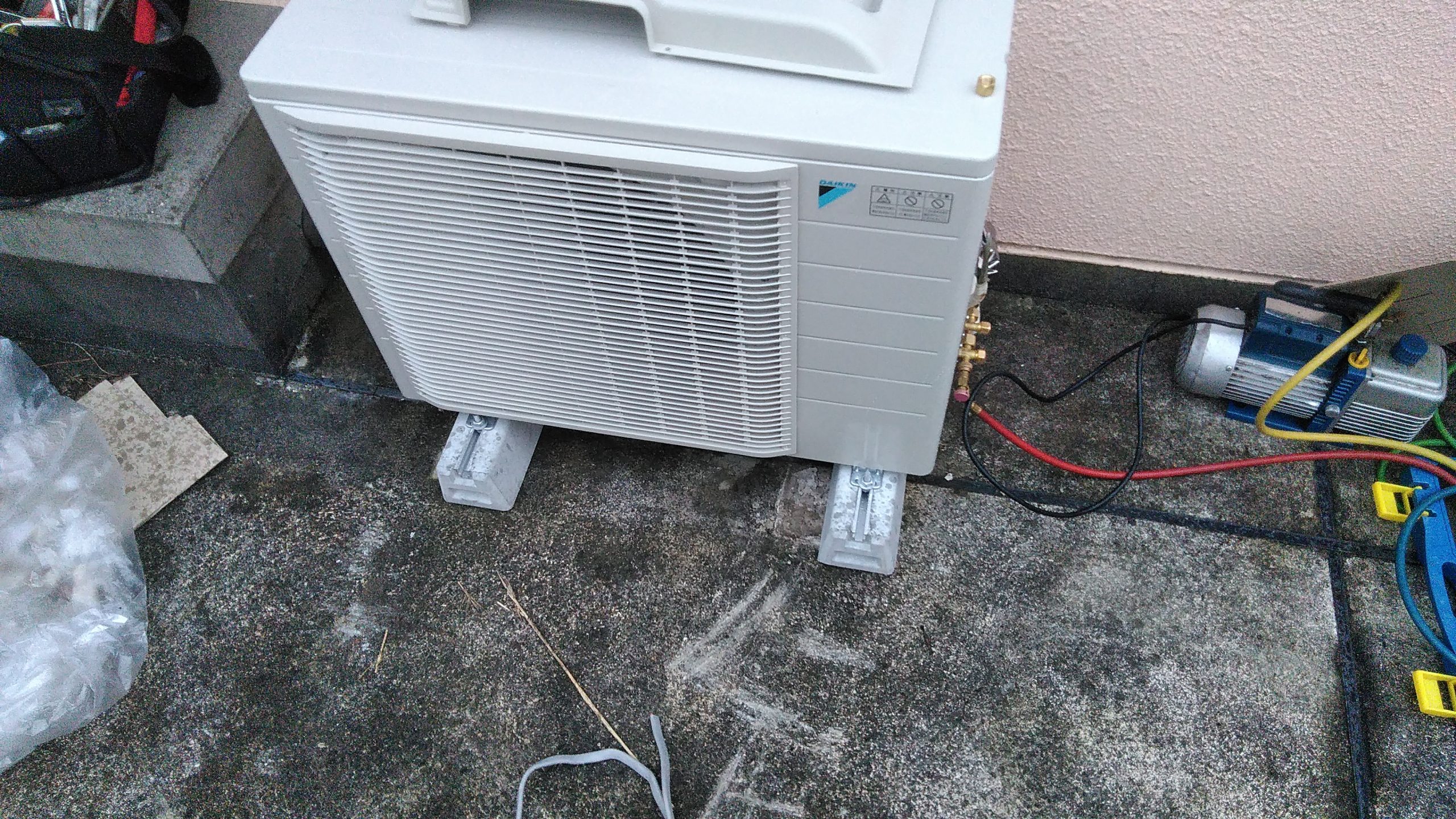

フロンガス回収中の様子、回収機(写真中央の青い機械)を用いて室外機から専用のボンベ(写真左側のボンベ)の中に回収しています。

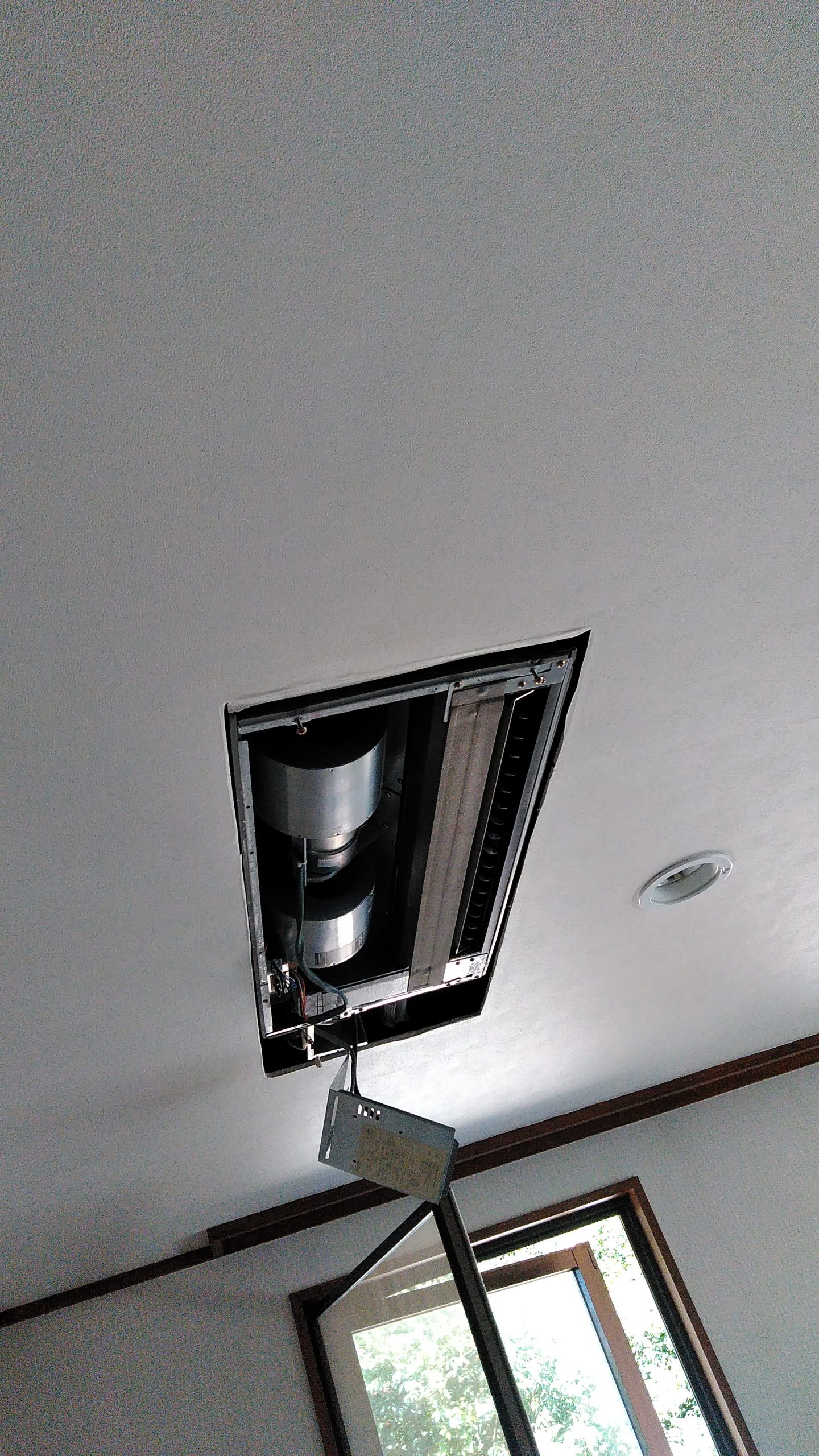

先ほどの室外機と繋がっている埋め込みルームエアコン、フロンガスの回収が終わったので撤去します。

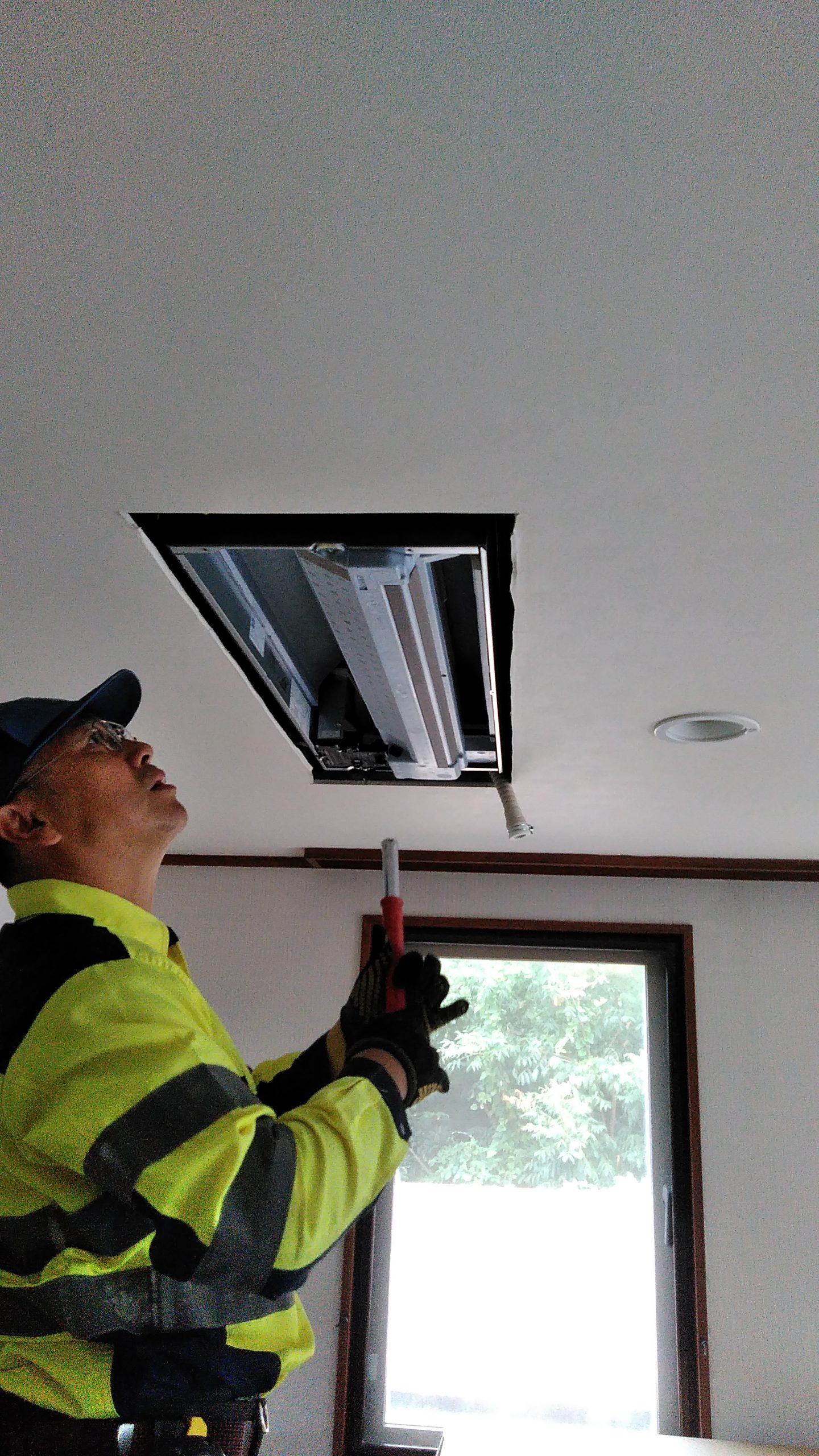

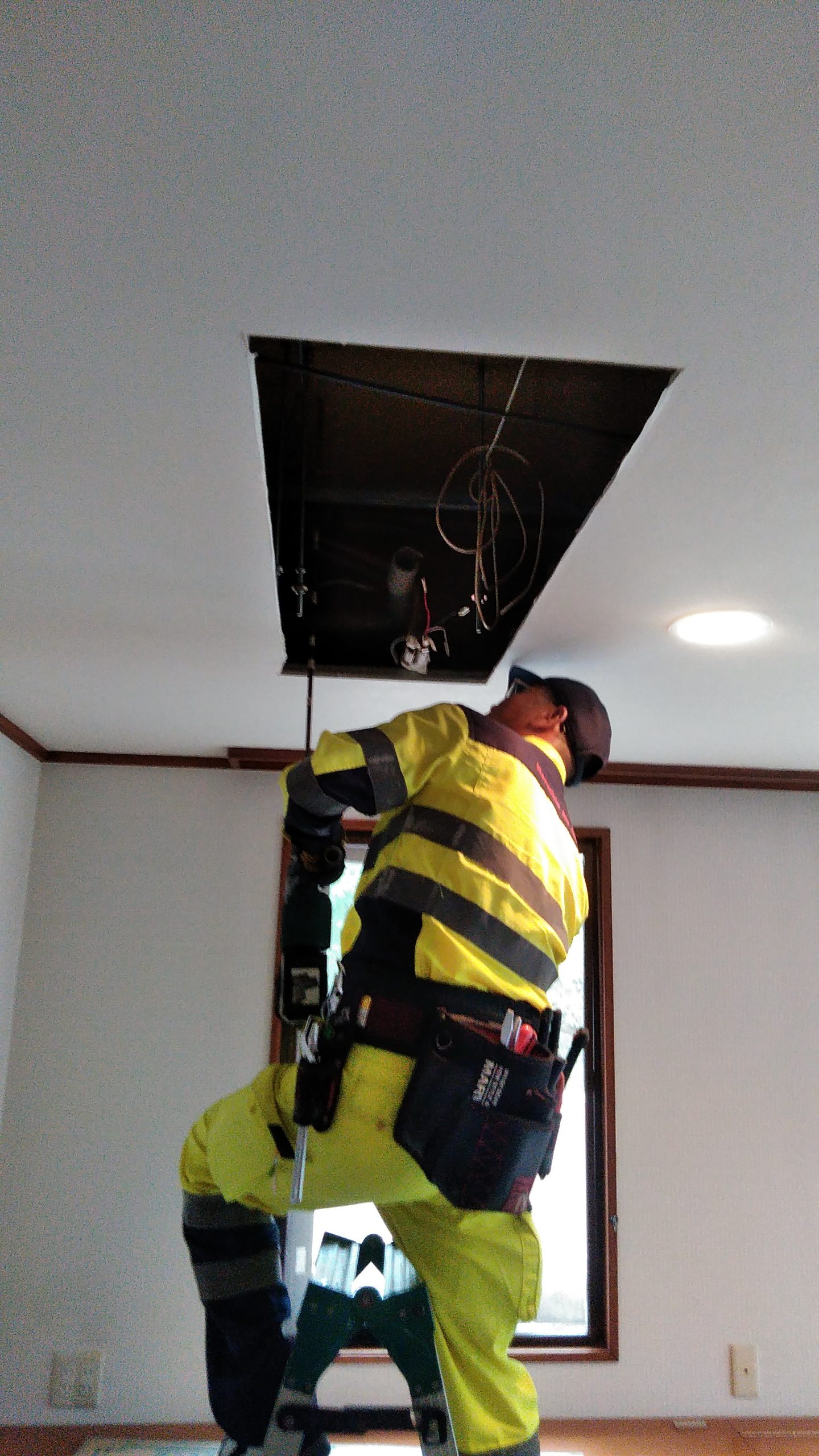

二人がかりで天井埋め込み式ルームエアコンを降ろします。

降ろして撤去しました。もう二台も同じやり方でフロンガスを回収してルームエアコンを撤去しました。
同部屋の撤去済みの3台目のエアコン。このお部屋は撤去が完了しました。

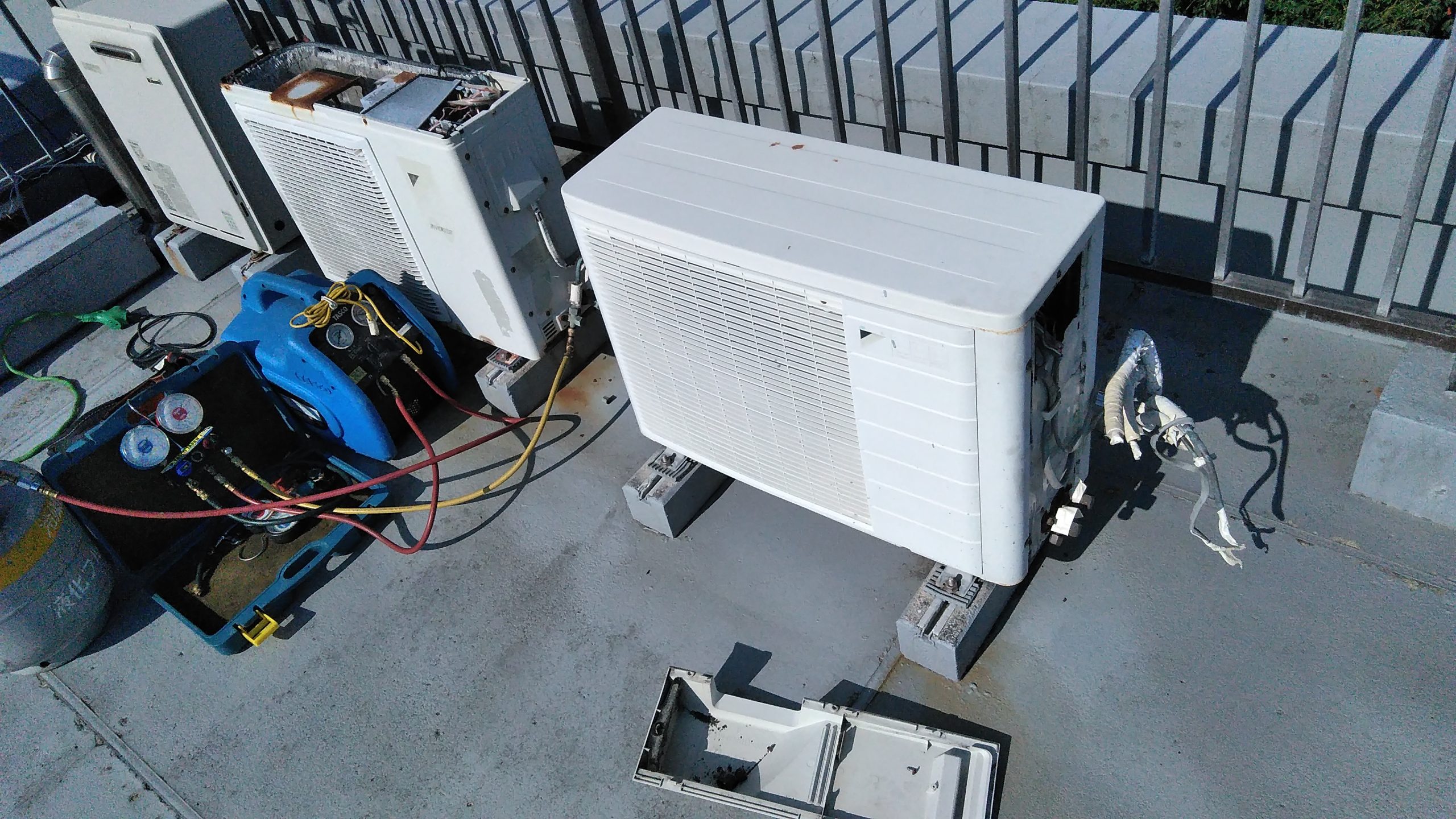

次は別部屋の埋め込み式ルームエアコンを撤去するために屋上の室外機からフロンガスを回収します。

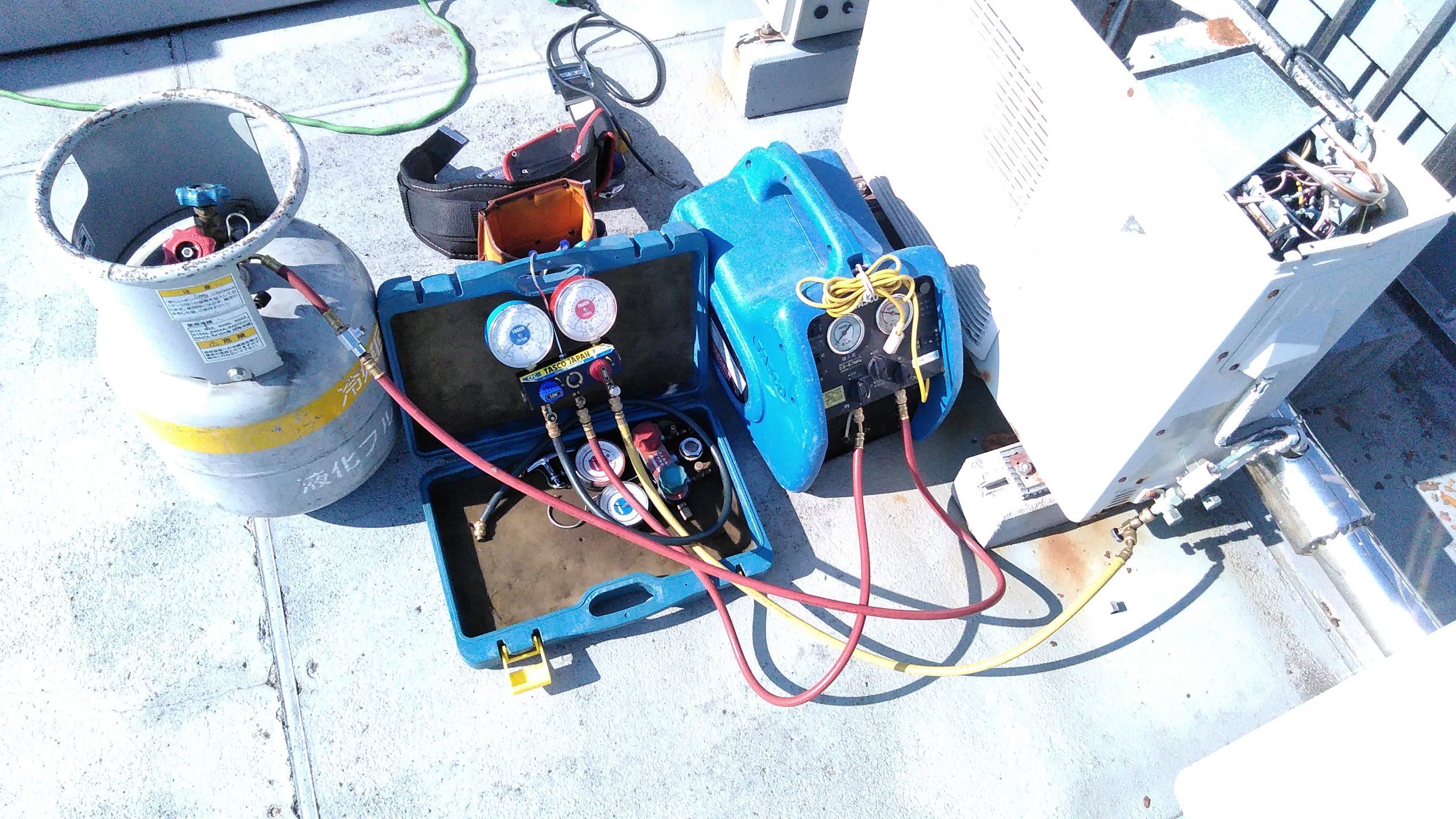

フロンガス回収中です。撤去の流れは先ほどの3台のお部屋と同じ方法でやっていきます。
フロンガスを回収し終えたら天井埋め込み式ルームエアコン2台を撤去します。写真の右側の室外機は回収済みです。

このあと、2台を除いて回収を終えた埋め込み式ルームエアコンを順に撤去していきました。残りのルームエアコン2台と6台の室外機は車に乗り切らないので後日に回収します。今日はこれで終わりです。

後日

今日は始めに埋め込み式ルームエアコンを撤去した所から新品を設置します。そして、前日の埋め込み式ルームエアコン2台撤去したあと新品を設置します。終わりに室外機を撤去します。

始めは前日に3台撤去した2階のお部屋に新品の埋め込み式ルームエアコンを2台設置します。

写真は設置前の準備です。エアコンに繋がる配管をラッパに加工しています。

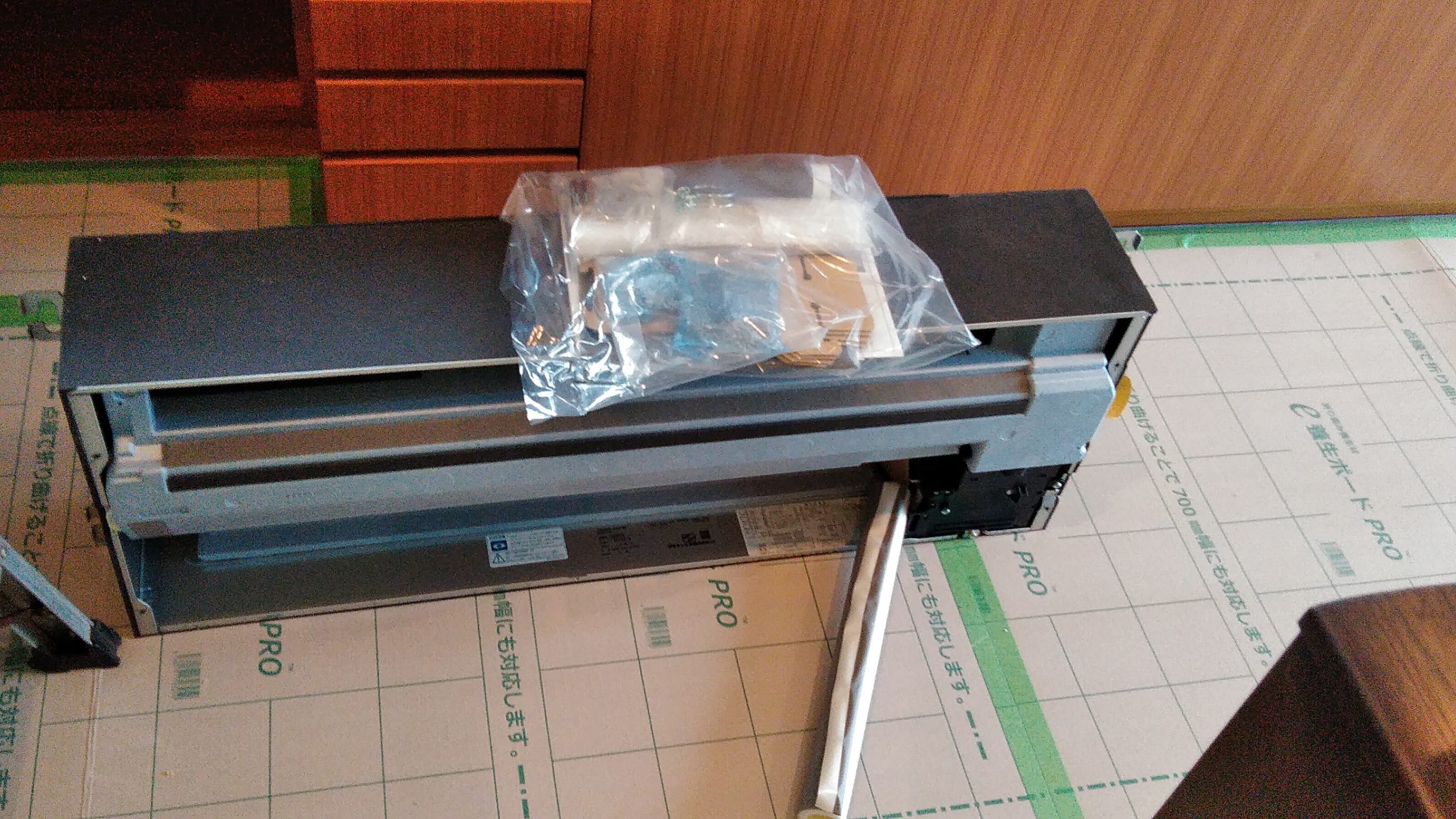

設置する準備が出来たので二人がかりで新品の埋め込み式ルームエアコンを設置します。

二人ががりで持ち上げて設置しました。写真ではエアコンに繋ぐ配管や配線を繋げています。

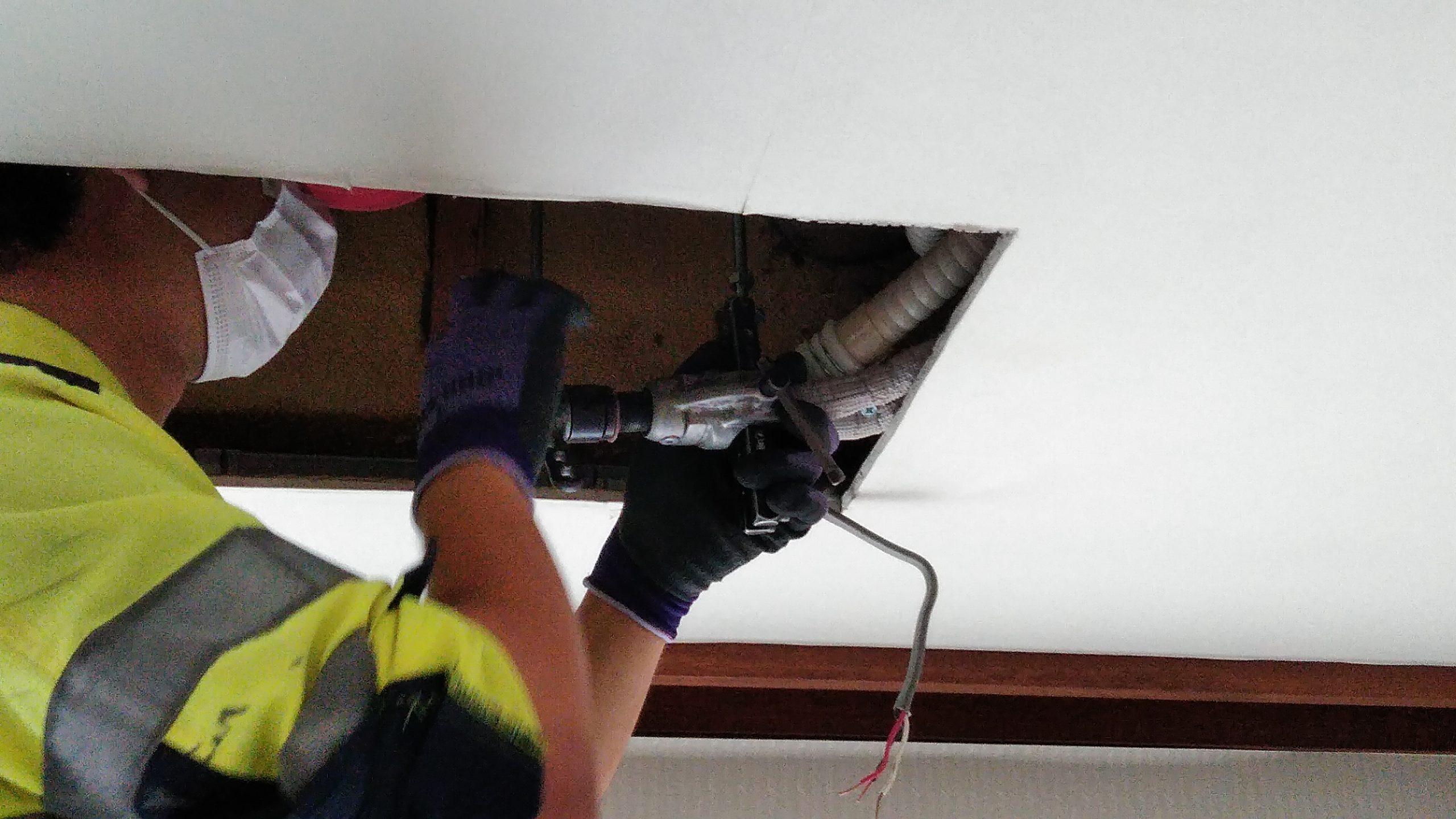

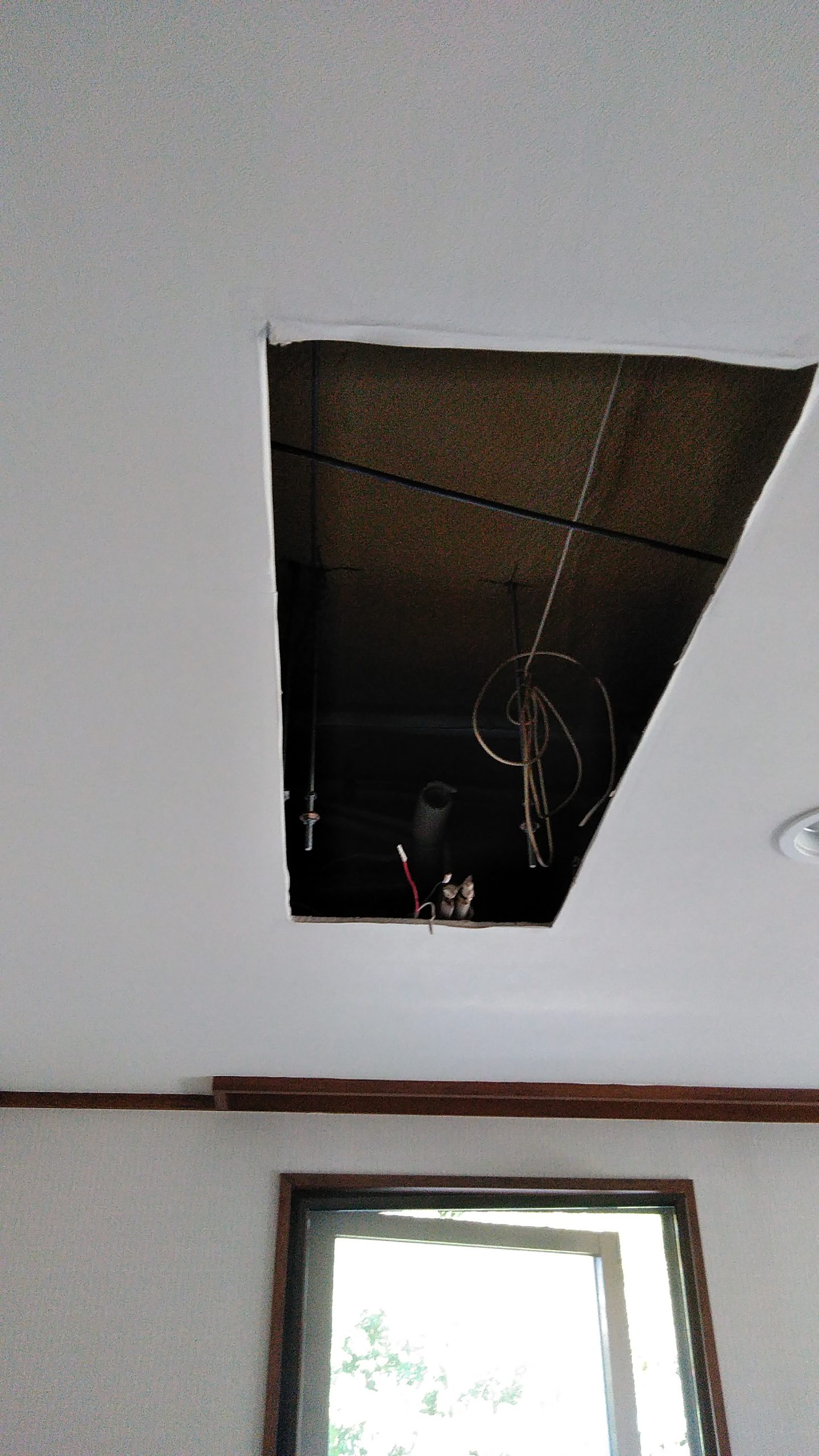

旧式に比べて新品のエアコンは横に長いため少し天井を開口しました。写真ではエアコンを固定する器具を取り付けるために穴を作っています。

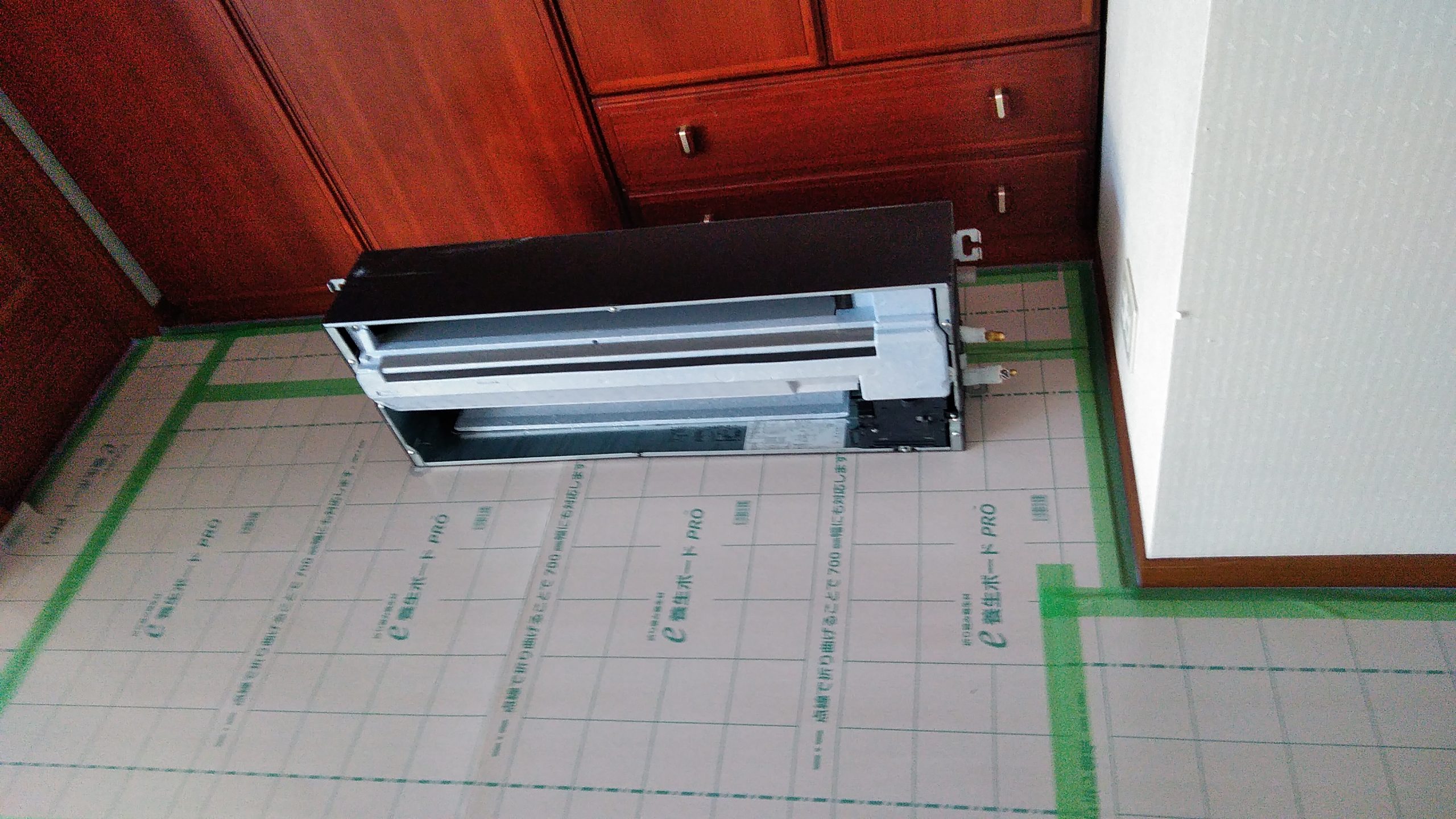

前の写真の天井に設置する新品の埋め込み式ルームエアコンです。後日にエアコンから室外機に繋がる配管を掃除するのでそのあと設置します。

2台の埋め込み式ルームエアコンの設置が完了しました、もう一部屋に1台設置したので2階は完了です。1階の埋め込み式ルームエアコン5台の設置に移ります。

前日の埋め込み式ルームエアコン2台を撤去しました。撤去した所に新品の埋め込み式ルームエアコンを設置します。写真では先ほどの2階のお部屋と同じ設置準備の作業をしています。

同じ方法で二人がかりで埋め込み式ルームエアコンを2台を設置しました。もう3台も設置して、最後に室外機を4台撤去しました。今日の作業はこれで終わりです。また後日に再開します。

再び後日

今回で古い室外機2台を撤去して、新品の埋め込み式ルームエアコン1台と室外機5台を設置します。そのあと室外機からエアコン内部を真空状態にします。

始めに前日掃除を予定していた配管内部を窒素ガスの噴射で内部の異物を噴き出します。

窒素ガスを噴射して異物を噴き出しています。

配管内部を噴き出して掃除しました。このあとは掃除後に設置する予定の埋め込み式ルームエアコンを設置しました。

設置した埋め込み式ルームエアコンです。写真ではエアコンを固定するナットを締めています。

締めたあとに配管と配線を繋いだら全ての埋め込み式ルームエアコンの設置はこれで終わりです。あとは後日に外装パネルを着ければ室内の設置は完了です。

今日の室内の作業はこれにて終わりです。      次に室外機2台の撤去と5台の設置作業に移ります。

新品の室外機を2階のベランダと屋上に2台ずつ持って行きました。エアコンと繋いだ配管と配線を持ってきた室外機に繋ぎます。繋いだあとは室外機からエアコン内部の配管を真空ポンプを用いて真空引きをします。

配管と配線を繋いだあとの室外機です。真空状態にするために真空引きをしています。

!. 真空引きとは真空ポンプを用いて配管内部を真空状態にする工程を示しています。真空状態にするのは真空ではない配管にフロンガスを放出すると運転した際に室外機が故障する原因となるためです。

4台の真空引きの間に古い室外機2台を撤去して、新品の室外機1台を設置します。

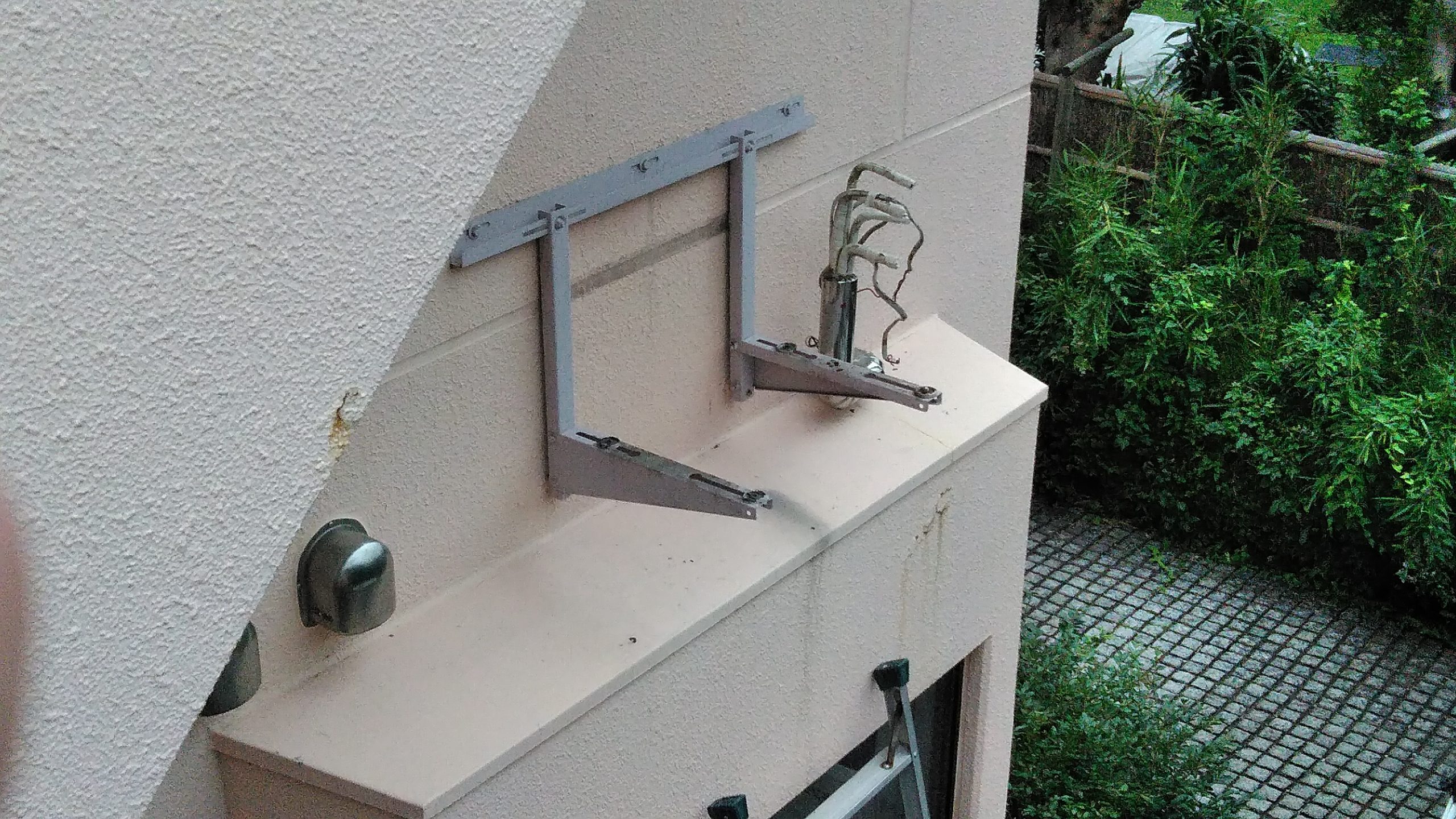

撤去するためにフレーム(写真中央の二つのL字)にあった古い室外機を屋上からロープで吊り降ろしました。
撤去した古い室外機、後日に先ほどの箇所に室外機を設置します。

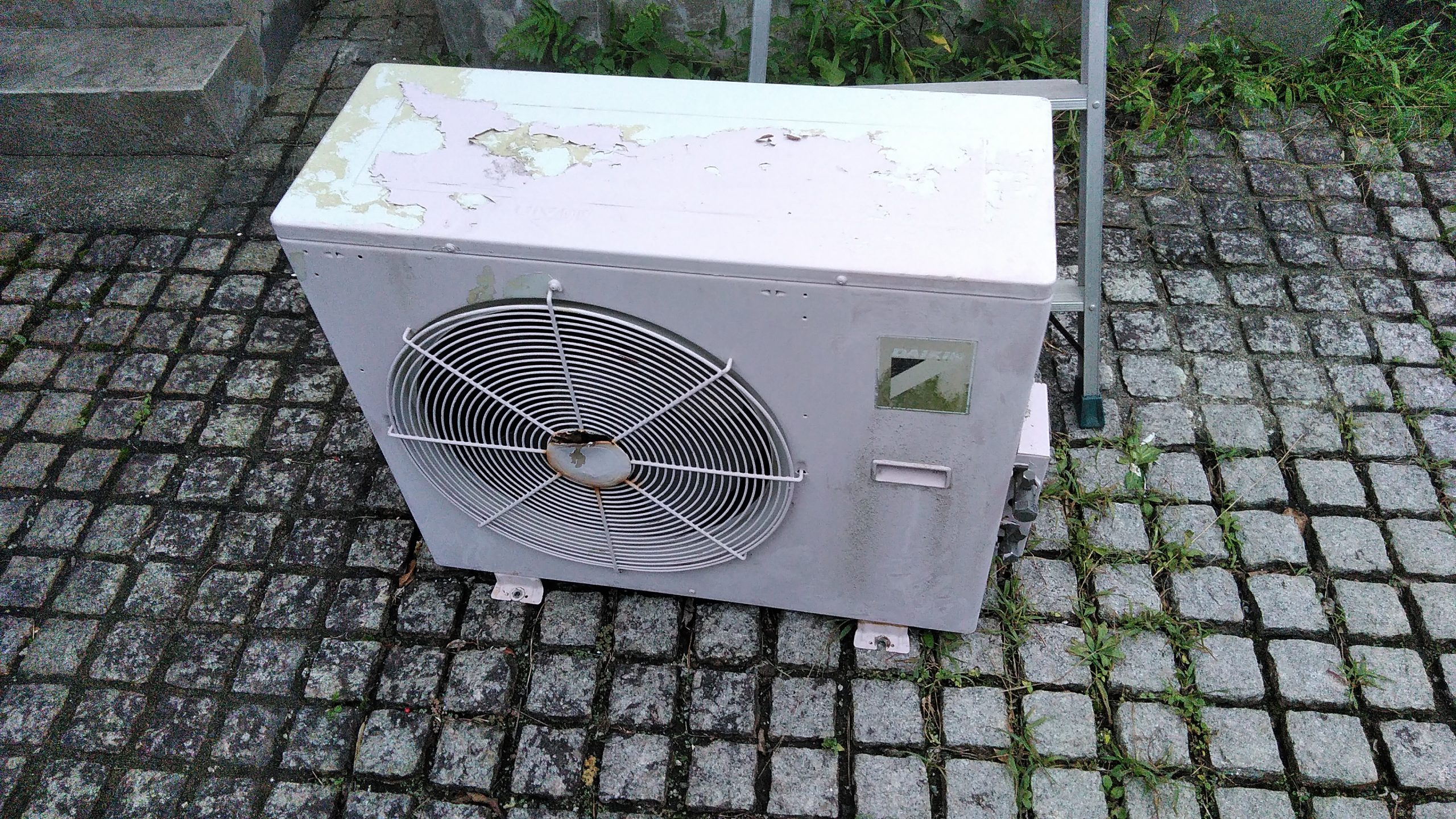

もう一台の室外機も撤去いたしました。

先ほどの写真とは違う撤去した箇所に新品の室外機1台を設置します。先ほどと同じようにエアコンと繋いだ配線と配管を接続しておきます。

設置した室外機5台の真空引きが完了したら、今日の作業は終わりとなります。

5台の室外機の真空引きが完了しましたので今日の作業は以上です。また後日、撤去した一ヶ所に室外機1台を設置します。

後日…

今回の作業は壁掛け用のフレームを交換して、室外機1台を設置します。そのあと真空引きを行い、エアコンを稼働可能な状態にするためフロンガスを流入して、今日の作業は終わりです。

新品の室外機を設置する前です。古い壁掛け用フレームを新品の壁掛け用フレームと交換しています。

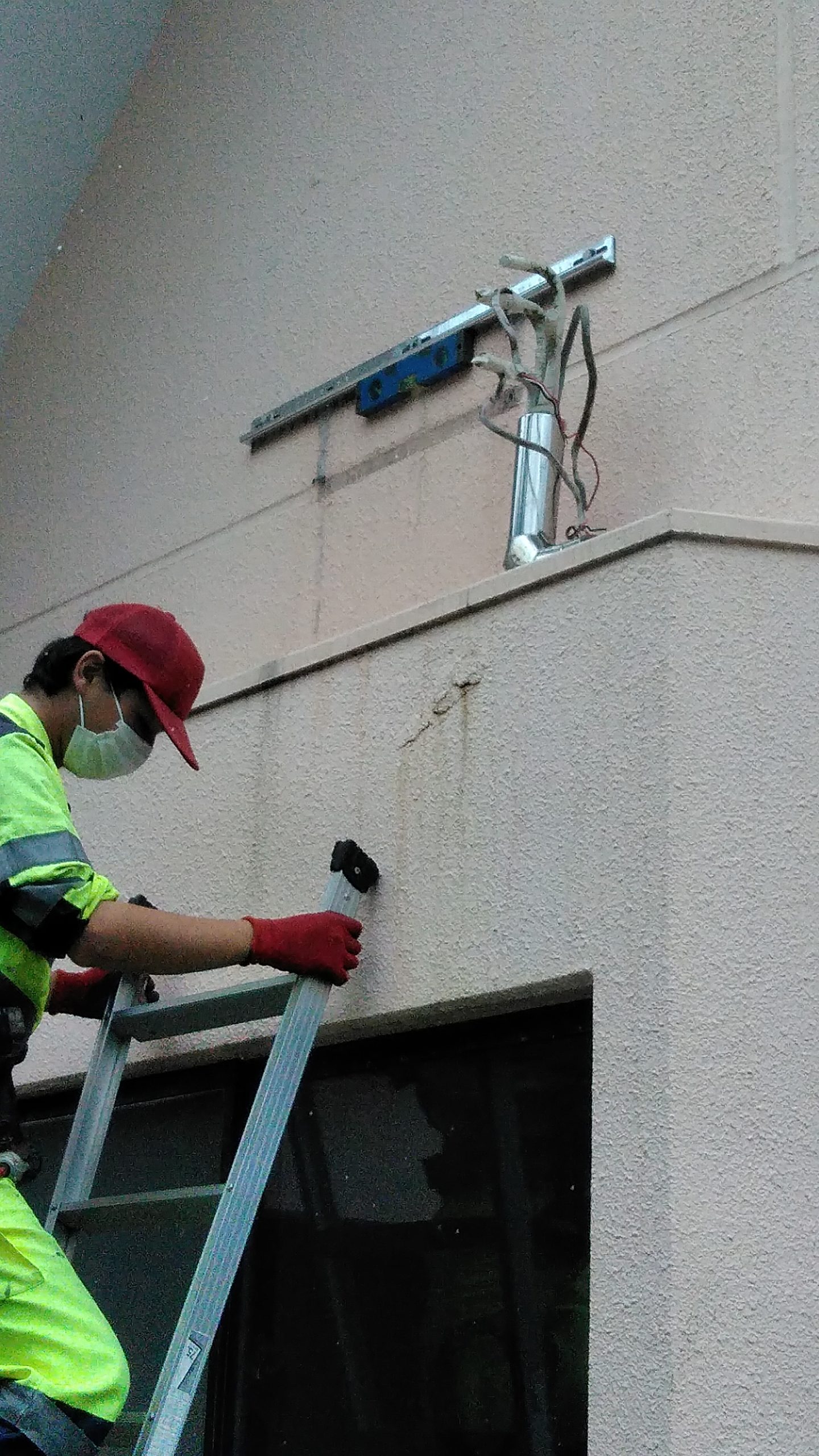

交換が終わりましたのでいよいよ室外機を設置します。二人がかりで室外機の両側を持ち、補助係としてロープに引っ掛けた室外機を一人が屋上で引っ張りします。

3人で持ち上げて無事に室外機を設置しました。このあと他の室外機と同じく配管と配線を繋ぎ、そのあと真空引きをしてフロンガスを流入しました。

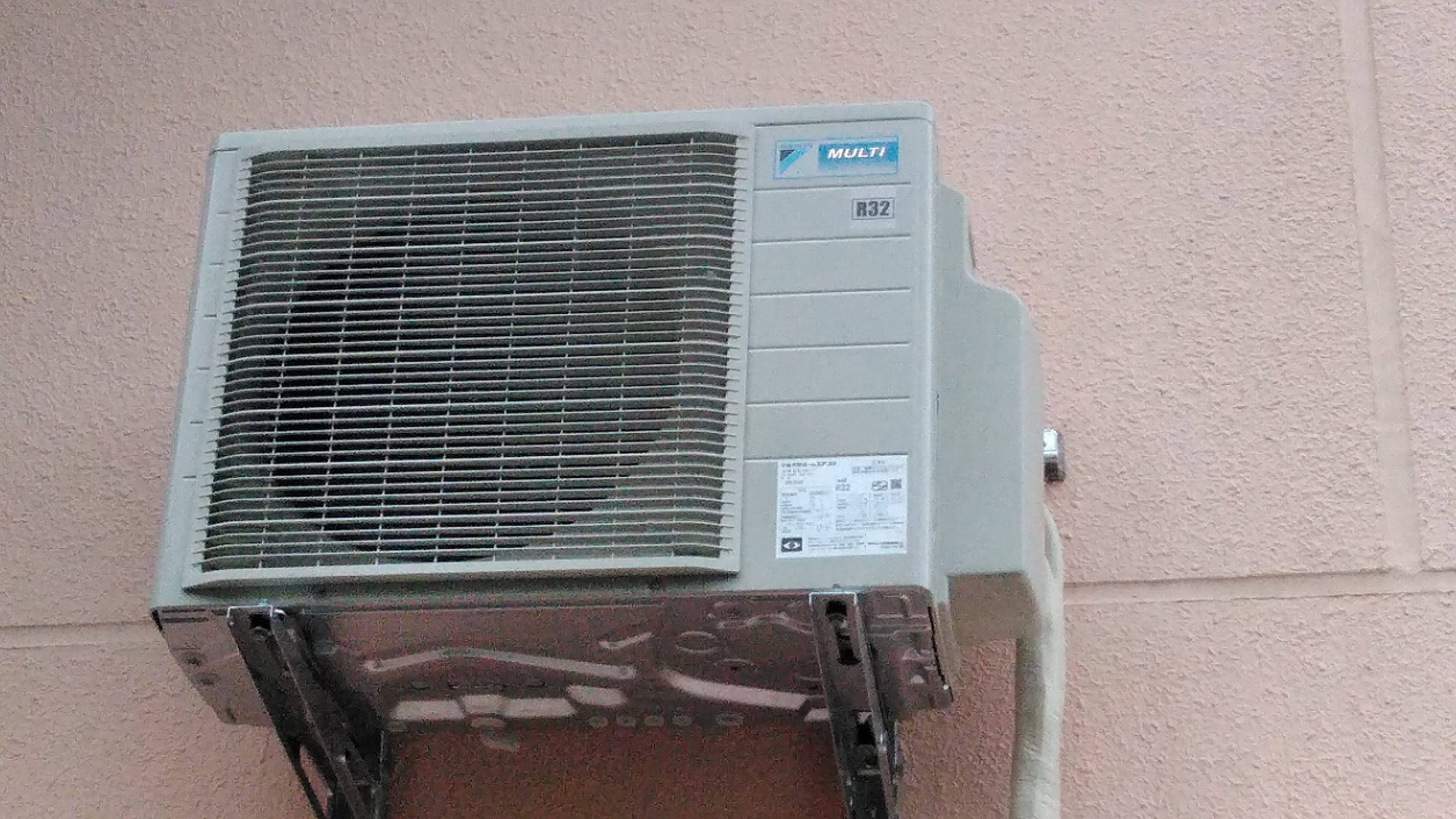

室外機設置完了後の拡大お写真です。エアコンが稼働可能な状態にあります。

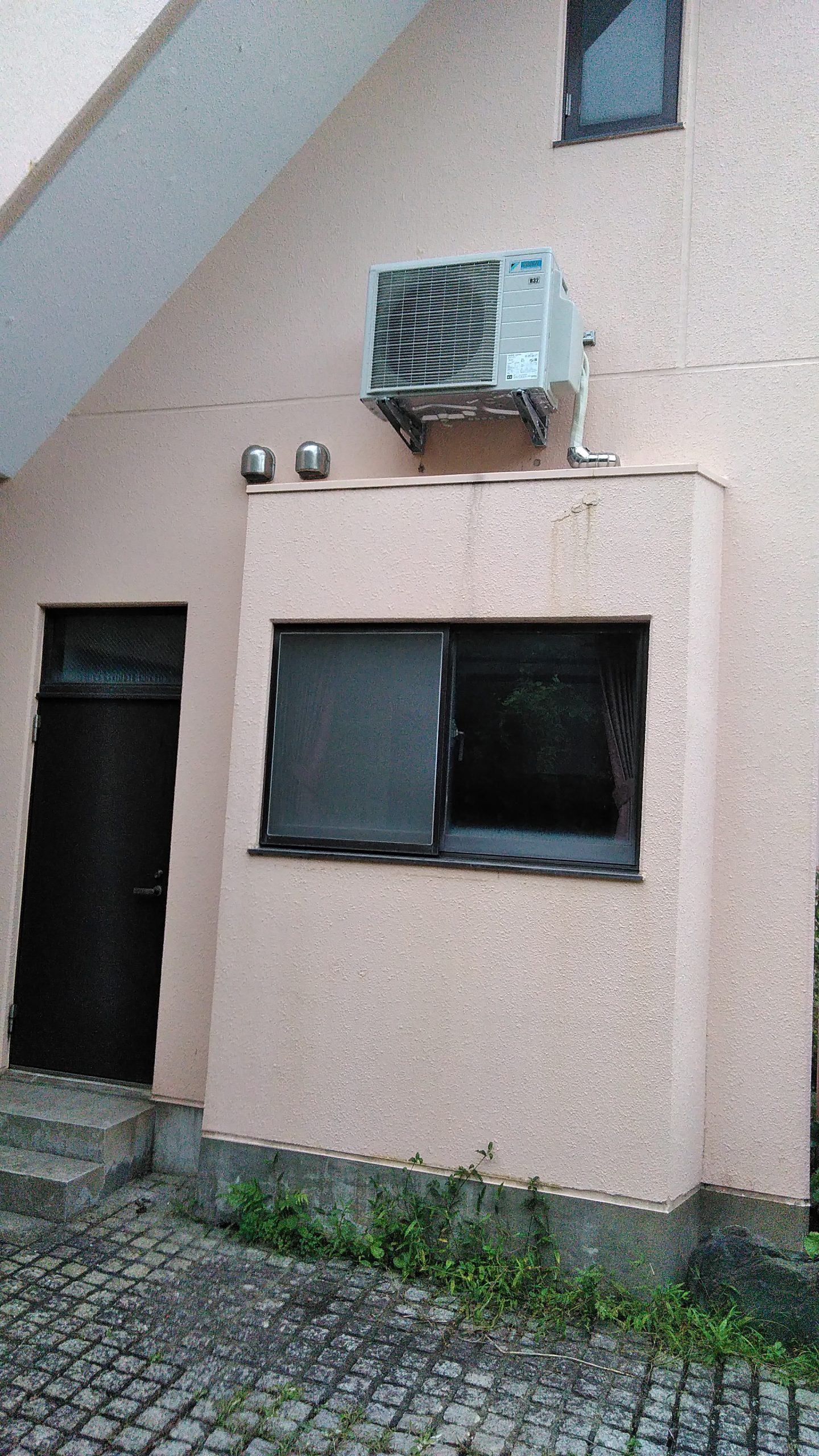

設置完了後の全体のお写真です。設置場所がとても高いため慎重に作業を進めました。

後日に天井埋め込み式ルームエアコンの外装パネルを設置して、そのあと試運転を行えば8台の天井埋め込み式ルームエアコンの入れ替え工事は完了となります。
